【奮進正當時】跨度居同類橋梁世界之最——成達萬高鐵嘉陵江特大橋主墩承臺開始澆筑
發布時間:2023-04-24 人點擊

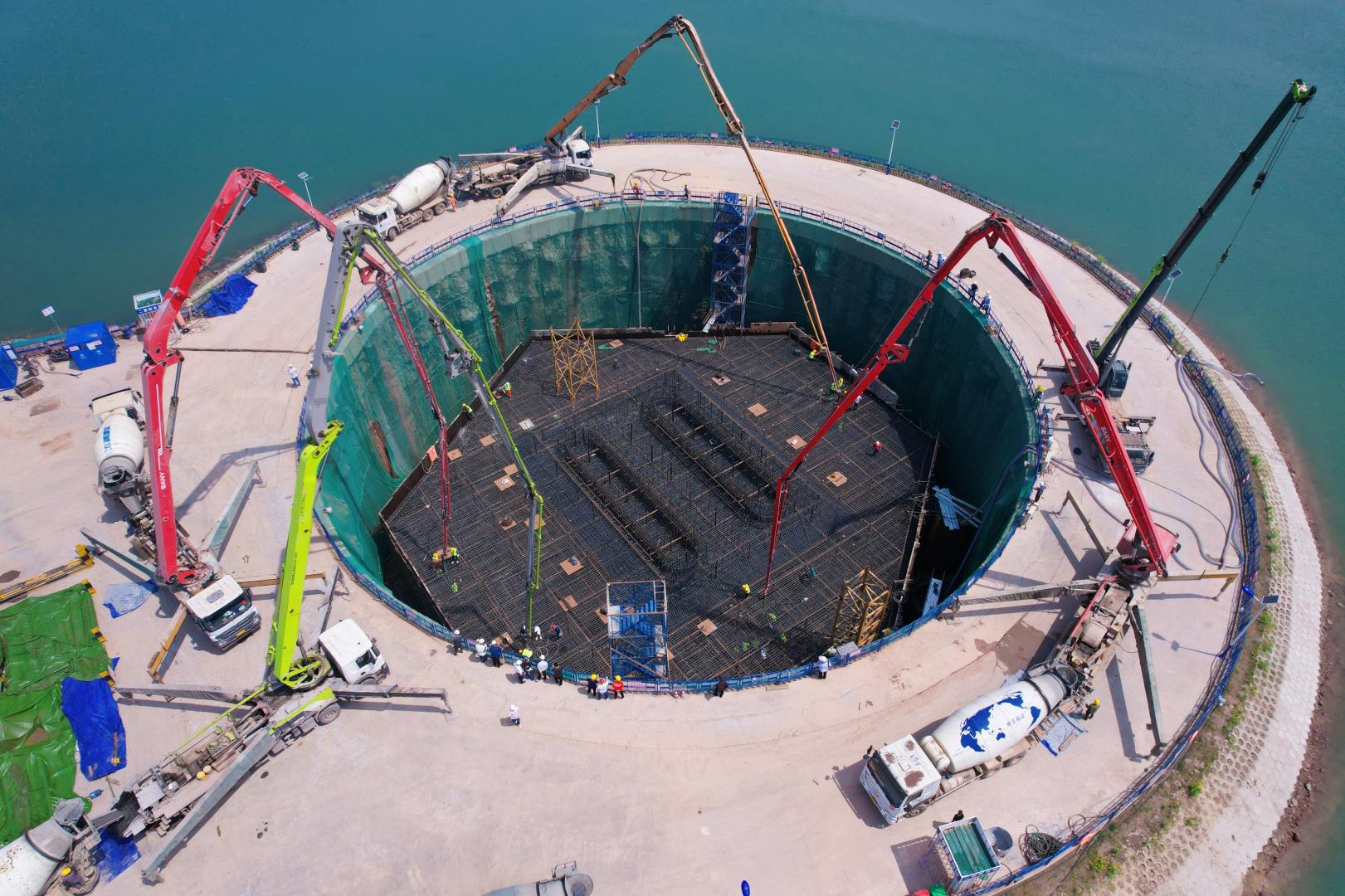

4月21日,公司承建的四川成都經達州至重慶萬州高鐵(以下簡稱成達萬高鐵)全線控制性工程——嘉陵江特大橋9號主墩承臺順利完成澆筑,成為成達萬高鐵全線首個澆筑的斜拉橋主墩承臺。


成達萬高鐵嘉陵江特大橋是全線控制性工程之一,也是全線施工難度最大的橋梁。該橋位于南充市順慶區搬罾街道和高坪區龍門街道之間,橫跨嘉陵江。大橋全長6224.98米,主橋采用(141+328+141)米矮塔鋼混合梁斜拉橋,主跨328米,在時速350公里雙線高速鐵路矮塔斜拉橋中,其跨度居世界第一。

此次澆筑的9號墩承臺為44.514×40×5米(長×寬×高)菱形承臺,采用C40混凝土整體一次性澆筑,澆筑方量為6258.8立方米,鋼筋總量為754.07噸,屬于大體積混凝土施工,承臺作業面距施工平臺最大深度達16米。主墩承臺施工主要難度體現在:一是承臺體積大,溫控措施難度增加;二是承臺鋼筋重量大,所需的骨架數量大;三是承臺呈六邊形,鋼筋下料長度控制要求高。由于承臺位于嘉陵江河道內,對嘉陵江水源環保要求也極高。


為保證成達萬高鐵全線第一個主墩承臺順利澆筑,項目將大橋主墩下部結構施工作為核心任務,搶工期、抓進度。一是加大設備投入。本次9號主墩承臺澆筑采用150噸履帶吊和50噸汽車吊進行施工配合,2輛25噸汽車吊輔助后場;二是優化人員配置。落實領導班子帶班制度,現場150名施工人員采取24小時“兩班倒”作業模式,歷時15天,完成主墩承臺澆筑施工準備工作,刷新了以往橋梁大型主墩承臺澆筑施工準備時長的記錄,為順利度過汛期取得了時間優勢;三是保障運輸線路暢通。施工單位對接南充市鐵建辦召開保障要素專題會,積極加強與地方交警、城管、綜合執法部門溝通協調,確保主墩承臺澆筑施工期間混凝土運輸?shù)缆窌惩o阻,既節省了運輸時間,又保證了混凝土質量。

成達萬高鐵嘉陵江特大橋9號墩的順利澆筑將為后續承臺施工積累寶貴經驗,項目將加強施工組織協調,繼續與洪水賽跑,在5月底實現主墩全部“出水”。
